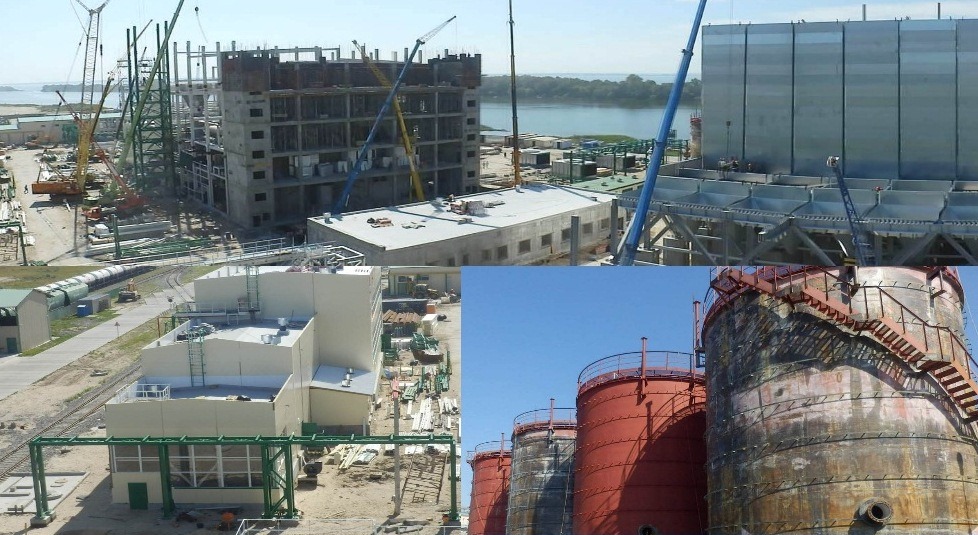

О ходе реализации Проекта «Строительство завода белковых концентратов мощностью 500 тонн в сутки»
06.07.2020
Объекты в графике, старт ПНР 20.07.2020 года.
Бетонные работы и монтаж сэндвич-панелей («Стройтехнология»):
- Бетонные работы выше 0.000 – 74 м3 (79% выполнено, +10% за отчетный период);
- Монтаж сэндвич панелей – 420 м2 ( 8%, +8%).
Монтаж металлоконструкций и оборудования («Резцофф»):
- Монтаж металлоконструкций здания – 12 т. (Всего 77%, +1%);
+ 6 дней по результатам недели;
- Устройство настила–216 м2 (всего 76%,+8%).
Монтаж оборудования («Резцофф»): крепление насосного оборудования на отм. 0,000; установка насосов; монтаж конвейеров; монтаж газохода к тостеру; монтаж теплообменников; монтаж технологических трубопроводов – 1418 м (+377 м); монтаж технологических трубопроводов – 1201 м (+150м) («Реалстрой»).
Монтаж системы вентиляции («КД БИЛД СТРОЙ») – 485,5 м (+80м).
Монтаж дверей – 9 шт. ( всего смонтировано 100%) «Реалстрой»; устройство кровли – 674 м2 (91%, +91%); монтаж вентиляторов – 1 шт. (всего смонтировано 4 шт. из 8-ми шт.); монтаж пожарной линии выполнен на 95%;
монтаж технологических линий – 146 м (всего смонтировано 308 м).
Испытания резервуаров окончены. Нанесение внутр. АКЗ:
- Продолжаются работы по покраске внутренней поверхности резервуаров 1.1-1.4;
- Подготовка к покраске наружной поверхности резервуаров 1.1-1.4;
- Монтаж нагревателя ГВС 1.3 выполнен на 80%.
Бетонные работы и монтаж сэндвич-панелей («Стройтехнология»):
- Бетонные работы выше 0.000 – 74 м3 (79% выполнено, +10% за отчетный период);
- Монтаж сэндвич панелей – 420 м2 ( 8%, +8%).
Монтаж металлоконструкций и оборудования («Резцофф»):
- Монтаж металлоконструкций здания – 12 т. (Всего 77%, +1%);
+ 6 дней по результатам недели;
- Устройство настила–216 м2 (всего 76%,+8%).
Монтаж оборудования («Резцофф»): крепление насосного оборудования на отм. 0,000; установка насосов; монтаж конвейеров; монтаж газохода к тостеру; монтаж теплообменников; монтаж технологических трубопроводов – 1418 м (+377 м); монтаж технологических трубопроводов – 1201 м (+150м) («Реалстрой»).
Монтаж системы вентиляции («КД БИЛД СТРОЙ») – 485,5 м (+80м).
Монтаж дверей – 9 шт. ( всего смонтировано 100%) «Реалстрой»; устройство кровли – 674 м2 (91%, +91%); монтаж вентиляторов – 1 шт. (всего смонтировано 4 шт. из 8-ми шт.); монтаж пожарной линии выполнен на 95%;
монтаж технологических линий – 146 м (всего смонтировано 308 м).
Испытания резервуаров окончены. Нанесение внутр. АКЗ:
- Продолжаются работы по покраске внутренней поверхности резервуаров 1.1-1.4;
- Подготовка к покраске наружной поверхности резервуаров 1.1-1.4;
- Монтаж нагревателя ГВС 1.3 выполнен на 80%.
