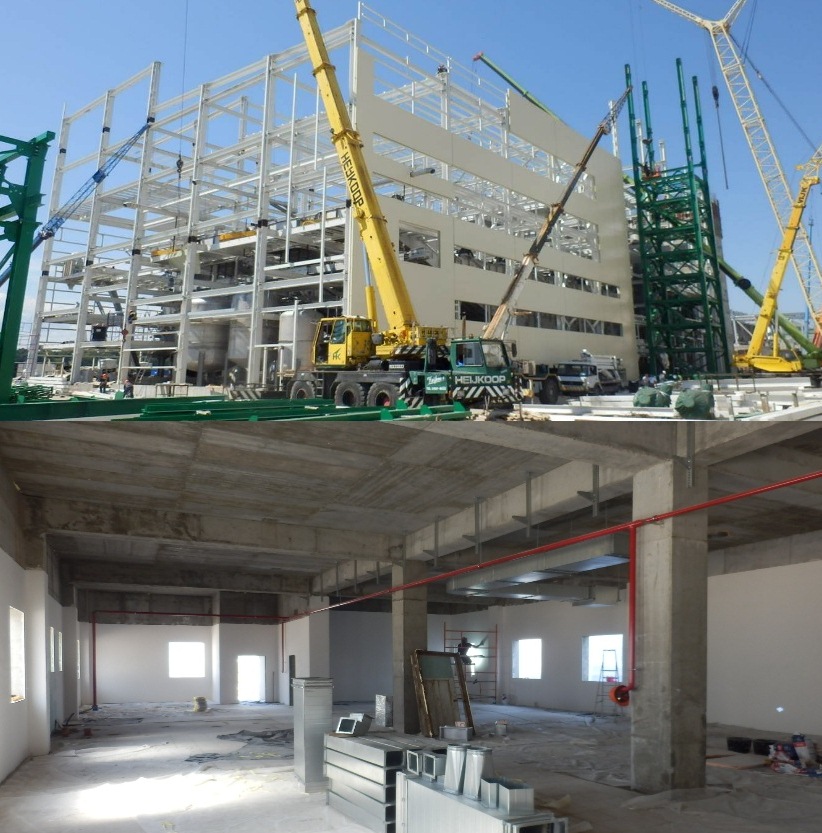

Работы на объекте «Строительство завода белковых концентратов мощностью 500 тонн в сутки»
07.07.2020
«Пункт управления» -«Стройтехнология», «СИТ-строй» («Холмрок - Сервис»):
- Возведение ж/б конструкций – 100%: шпатлевка стен – 40 м2 (всего 73%, +10%); кладка форкамеры– 0,92 м3 (Выполнено на 76%);
- Монтаж инженерных систем: монтаж системы вентиляции – 20 м; монтаж заземления наружного выполнен на 40%.
Энергоблок К5.1, Дымовые трубы К5.2, К5.3 – «Сантехмонтаж-Сервис»:
- Укладка плитки керамической – 100 м2 (75%, +10%);
- Шпатлевка стен – 150 м2 (90%, +13%);
- Устройство заземления выполнено на 20%;
- Монтаж системы пожаротушения выполнен на 45%;
- Продолжаются работы по обвязке котлов.
Металлоконструкции К1.11 – «Агростиль»:
- Монтаж конуса емкостного бункера (К 1.11) – 12 шт. (66 шт. из 78 шт.);
- Монтаж крышек емкостного бункера– 44 шт. ( 108 шт. из 144 шт.);
- Монтаж стеновых панелей – 100 шт. (97 % всего, +5% за отчетный период).
К 1.12 Эстакада конвейерная: бетонирование Рсм – 14,43 м3 (Всего 91%, +33%).
К 1.16 Эстакада конвейерная:
- Бетонирование плиты ФМ1 - 23 м3 (100%, +100%);
- Бетонирование ФМ2 – 7,2 м3 (100%, +100%).
Устройство водовода и канализации:
К2 - Монтаж жб колодцев – 1 шт. (Всего 60%, +20%);
В2 - Монтаж трубопроводов 280 – 24 м (всего 90%, +15%);
Выполнены пневматические испытания водопроводной сети.
- Возведение ж/б конструкций – 100%: шпатлевка стен – 40 м2 (всего 73%, +10%); кладка форкамеры– 0,92 м3 (Выполнено на 76%);
- Монтаж инженерных систем: монтаж системы вентиляции – 20 м; монтаж заземления наружного выполнен на 40%.
Энергоблок К5.1, Дымовые трубы К5.2, К5.3 – «Сантехмонтаж-Сервис»:
- Укладка плитки керамической – 100 м2 (75%, +10%);
- Шпатлевка стен – 150 м2 (90%, +13%);
- Устройство заземления выполнено на 20%;
- Монтаж системы пожаротушения выполнен на 45%;
- Продолжаются работы по обвязке котлов.
Металлоконструкции К1.11 – «Агростиль»:
- Монтаж конуса емкостного бункера (К 1.11) – 12 шт. (66 шт. из 78 шт.);
- Монтаж крышек емкостного бункера– 44 шт. ( 108 шт. из 144 шт.);
- Монтаж стеновых панелей – 100 шт. (97 % всего, +5% за отчетный период).
К 1.12 Эстакада конвейерная: бетонирование Рсм – 14,43 м3 (Всего 91%, +33%).
К 1.16 Эстакада конвейерная:
- Бетонирование плиты ФМ1 - 23 м3 (100%, +100%);
- Бетонирование ФМ2 – 7,2 м3 (100%, +100%).
Устройство водовода и канализации:
К2 - Монтаж жб колодцев – 1 шт. (Всего 60%, +20%);
В2 - Монтаж трубопроводов 280 – 24 м (всего 90%, +15%);
Выполнены пневматические испытания водопроводной сети.
